Suche:
Maßnahmen mit Terminüberschreitung
Erläuterung:
Es werden Maßnahmen gesucht, deren Zustand „unbearbeitet“, „in Entscheidung“ oder „in Umsetzung“ ist und bei denen eine Terminüberschreitung vorliegt.
Beispiel:
Abkürzungen
- Anf = Anforderung
- ASIL = Sicherheitsanforderungsstufe im Automobilbereich
- BF = Basisfehler einer Basisfunktion
- BFkt = Basisfunktion eines Basis-Strukturelements
- BSE = Basis-Strukturelement
- BZ = Betriebszustand
- DC = Diagnose-Deckungsgrad
- DSCF = Gefährlicher sicherheitskritischer Fehler
- Erk = Fehlererkennung
- EM = Entdeckungsmaßnahme
- F = Fehler
- FIT = Ausfallrate
- Fkt = Funktion
- FSM = Funktionales Sicherheits-Management
- Kl Anf = Klassifikation für Anforderung
- Kl PdM = Klassifikation für Produktmerkmal
- Kl PzM = Klassifikation für Prozessmerkmal
- LF = Latenter Fehler
- LFM = Latent-Fehler-Berechnung
- LM = Lenkungsmethode
- PdM = Produktmerkmal
- PE = Prozesselement
- PFH = Fehlerwahrscheinlichkeit pro Stunde
- PMHF = Probabilistic metric for random hardware failures
- Pr = Prüfung
- PrM = Prüfmittel
- PzM = Prozessmerkmal
- QM = Qualitätsmaßnahme
- QR = Qualitätsregel
- Reak = Fehlerreaktion
- RMR = Risiko-Matrix-Rang
- RP = Reaktionsplan
- SE = Strukturelement
- SE Erk = Strukturelement für Fehlererkennungen
- SE Reak = Strukturelement für Fehlerreaktionen
- SFF = Anteil ungefährlicher Ausfälle
- SIL = Sicherheitsanforderungsstufe
- SM = Ordnungs-Strukturelement für „Sicherheitsmechanismen“
- SPF = Einzelfehler
- SPFM = Einzelfehler-Berechnung
- SZ = Sicherheitsziel
- TF = Topfehler einer Topfunktion
- TFkt = Top-Funktion beim Wurzelelement
- VM = Vermeidungsmaßnahme

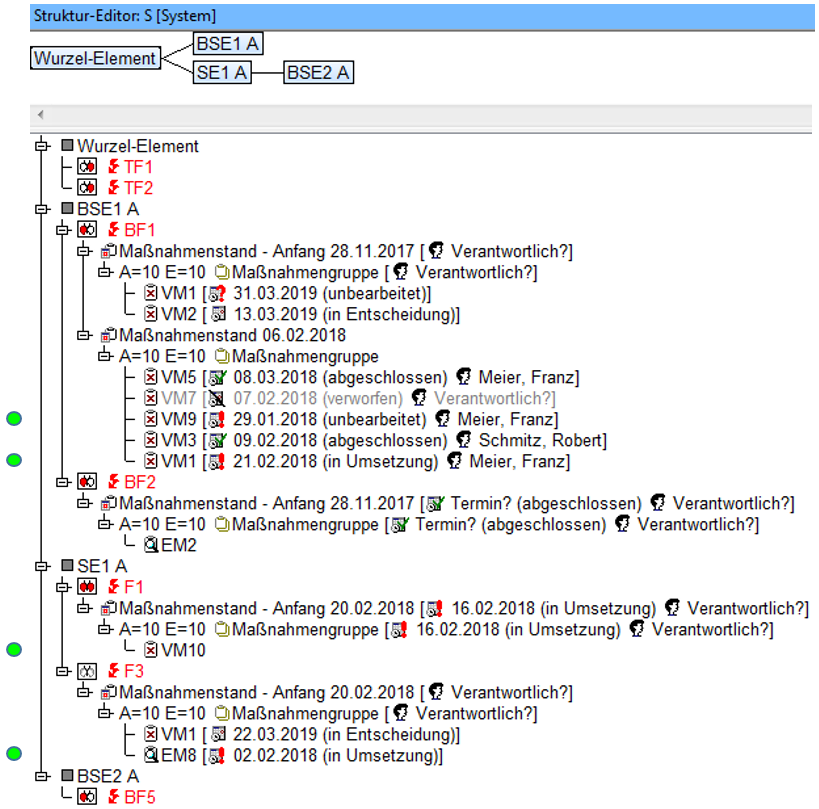

- In der oben abgebildeten Struktur sind bei verschiedenen Fehlern neun Vermeidungsmaßnahmen (VM; Hot-Click-Symbol ) und zwei Entdeckungsmaßnahmen (EM; Hot-Click-Symbol ) verankert. Dabei tritt VM1 dreimal auf.
- Wenn Sie bei der FMEA-Arbeit mit der IQ-Software an einen Fehler eine Maßnahme ankoppeln, wird dieser Maßnahme automatisch ein Standard-Terminstatus zugeordnet. Sie legen diesen Status in den allgemeinen Dokumenteinstellungen fest. Insgesamt kann der Terminstatus fünf Zustände annehmen. Im vorliegenden Beispiel sind alle Zustände vertreten.
- Einer der mit Maßnahmen versehenen Fehler ist nicht ins Fehlernetz eingebunden. Trotzdem werden auch diese Maßnahmen bei der Suche berücksichtigt.
Suchergebnis:
Das Suchergebnis ist abhängig davon, an welchem Tag die hier beschriebene Qualitätsregel ausgeführt wird.
Unter der Annahme, dass Sie den hier beschriebenen Filter auf die hier dargestellte Struktur nach dem 8.3.2018 und vor dem 13.3.2019 angewendet haben, werden drei VM und eine EM ausfindig gemacht, welche nicht den Zustand „abgeschlossen“ oder „verworfen“ aufweisen und bei denen – bezogen auf den o.a. Zeitrahmen – eine Terminüberschreitung vorgelegen hat.
Dabei handelt es sich um VM9 und VM1 im zweiten Maßnahmenstand bei BF1, um VM10 bei F1 sowie um EM8 bei dem nicht im Fehlernetz verknüpften Fehler F3.
